大有淳安分部:多举措促使亚运配套用电建设施工不“不停歇”
发布时间:2022-03-04 19:25:00

通讯员 陈勇强

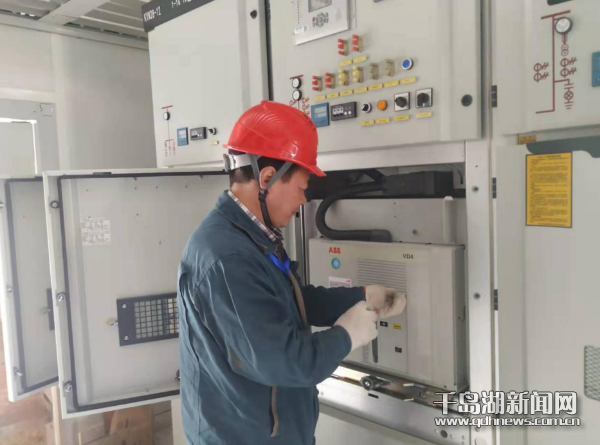

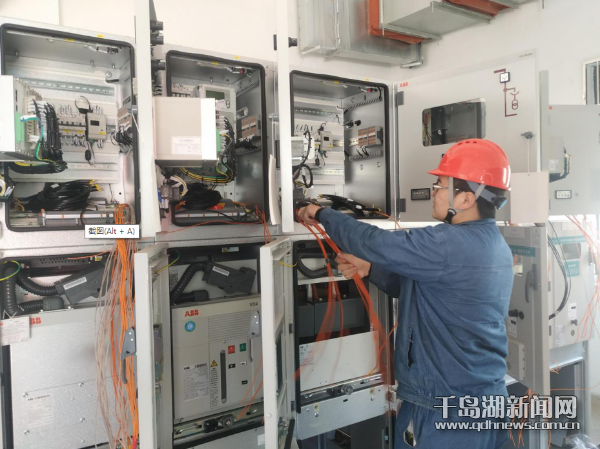

  3月3日,由淳安县电力实业有限公司承建——杭州亚运会淳安自行车场馆配套设施用电建设工程,在亚运郝力克酒店10千伏配电房,经过三十余名现场施工作业人员不间断施工,电气设备、自动化设备就位安装、二次电缆敷设、接线连接、电气设备试验、保护调试、三遥正确,电力调度运方核对无误,现场验收合格,一次投入运行。


  杭州亚运会淳安自行车场馆配套设施用电工程,自工程施工建设开工以来,施工作业人员不间断连续现场施工,放弃了正常休息日和与家人团聚的机会,坚守施工一线,奋战在亚运配套用电项目建设施工现场,施工作业“不停歇”,在施工阶段,采取分段式进行施工作业,一方面将电气设备高压开关柜、变压器、自动化设备进场安装就位、试验、二次接线等,二方面确保现场施工交叉作业安全风险和防范措施落实,为此,采取多专业联动的方式,将标准化现场施工管理,贯穿到施工方案制订、作业流程规范、现场安全管控等环节,多个部门和专业协同配合、强化协同,确保10千伏配电设备现场施工作业有序开展,尤其,施工前多次与设备厂家、设计、运检、施工部门现场勘查,现场讨论施工解决办法,克服施工过程中遇到的技术难题,制定详细的施工方案,紧密对接、核对熟悉图纸,确保电气设备安装正确无误,施工全过程中,强化工程管理,明确监督职责和工作重点,安全防范措施,规范现场安全文明施工布局,稳步推进施工进展。


  据悉,本次亚运配套10千伏配电工程,触及到地中海酒店、郝力克酒店、亚运公寓、亚运度假村等9个配套区域用电施工建设,现场施工安装变压器34台,总容量26080千伏安,高压柜122台、低压柜189台、直流屏7台,目前,度假公寓、地中海酒店、郝力克酒店10千伏配电设备已投入运行。

  作为亚运配套10千伏配电用电施工建设,将按照工程“里程碑”,有序推进,施工建设在“加速”,按照计划、时间、节点,如期完成工程施工建设,3月下旬全面完成配套区域用电施工建设,助亚运配套用电无忧。
